[경제 AI] 호남 메가프로젝트... 물부족? 방법은?

blackDmith 2026. 9. 22. 04:02

반도체 메가프로젝트가 어떤 뉴스에서 물부족을 이유로 지금 지연되고 있다는 것을 보았는데 현재 진행사항은 어떻게 돼?

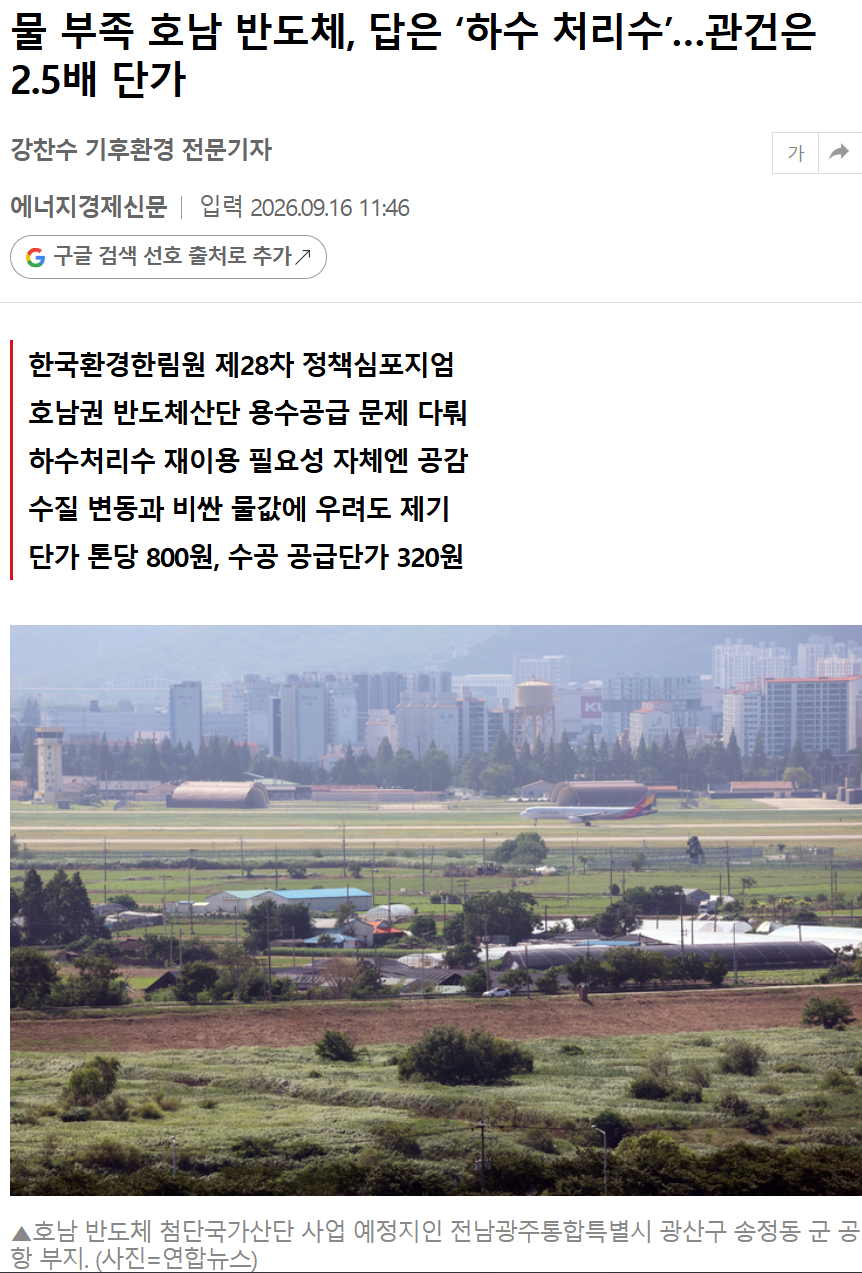

https://m.ekn.kr/view.php?key=20260916022455155



물 부족 호남 반도체, 답은 ‘하수 처리수’…관건은 2.5배 단가

물을 많이 사용하는 반도체 공장에 물을 공급하기 위한 방안으로 하수처리장 방류수를 끌어다 재이용하는 방안이 제시되고 있다. 전남광주의 호남권 반도체 공장은 물론, 최근에는 용인과..

m.ekn.kr


응. 이건 네가 본 뉴스가 완전히 틀린 건 아니야. 다만 현재 상황을 보면 “물 부족 때문에 반도체 메가프로젝트가 중단·지연되고 있다”기보다는, 물 확보가 실제 핵심 병목으로 떠올라 정부가 공급 방식을 다시 짜고 일정 관리를 하고 있는 상황에 가까워.

그리고 중요한 게 하나 있어. 용인과 호남 반도체 프로젝트를 구분해야 해. 지금 물 문제가 더 직접적으로 부각되는 건 호남권 쪽이고, 용인은 별도의 통합용수 사업을 진행하면서 일정 단축을 추진하고 있어.

1. 호남권 반도체 — 물 문제가 실제로 상당히 큼

정부가 발표한 호남권 반도체 클러스터는 초기 생산에 하루 65만t의 물이 필요해.

그런데 이걸 그냥 댐 하나에서 끌어오는 구조로 만들기 어려워서 공급원을 여러 개로 나눴어.

현재 잡힌 초기 65만t은:

  • 동복댐 30만t
  • 주암댐 5만t
  • 하수처리 재이용수 20만t
  • 나주댐 10만t

이렇게 구성돼 있어.

그리고 별도로 하루 41만t의 예비수원까지 확보해서 총 106만t 규모의 공급능력을 목표로 하고 있어. (연합뉴스)

여기서 재미있는 변화가 하나 생겼어.

원래는 하수 재이용수 30만t을 예비수원으로 생각했는데, 기업들과 협의해 보니 20만t을 아예 상시 공급원으로 사용하기로 변경했어.

이건 오히려 나는 상당히 현실적인 조정이라고 봐.

반도체 공장은 물을 한 번 안정적으로 공급받기 시작했다고 해서 끝나는 게 아니라 가뭄 때도 끊기면 안 되기 때문이야.

하수 재이용수는 강우량이나 댐 저수율 영향을 상대적으로 덜 받으니까.


2. 그래서 "물 부족 때문에 지연"이라는 표현이 나온 것

실제로 정부가 8월에 별도의 점검회의까지 열었어.

기후에너지환경부가 8월 26일 호남권, 27일 용인 반도체 클러스터의 용수 공급 상황을 따로 점검했어.

정부가 말한 것도 꽤 직접적이야.

반도체 투자가 실제 생산으로 이어지려면 전력과 용수 같은 핵심 기반시설이 적기에 갖춰져야 한다.

용수가 아직 완전히 해결된 문제가 아니기 때문에 일정 관리 대상인 건 맞아. (연합뉴스)

하지만 여기서 중요한 차이가 있어.

"물이 없어서 프로젝트가 멈췄다" ❌

보다는

"팹이 들어오기 전에 물 공급 인프라를 확정하고 건설해야 하는데, 그게 상당한 시간과 행정절차를 필요로 한다" ⭕

에 가까워.


3. 오히려 최근에는 정부가 절차를 당기는 중

8월 25일에는 호남 반도체 산단 용수·전력 인프라 사업 중 용수 부분의 예비타당성조사를 면제했어.

정부가 하루 65만t 공급망을 구축해야 하는데, 예타를 거치면 시간이 더 걸리니까 이 절차를 생략해서 속도를 내는 거지.

정부 목표는:

2028년 팹 착공 → 2030년 6월 초도 생산

이야. (연합뉴스)

그래서 지금 단계는 사업 자체가 지연되는 상황이라기보다는, 오히려 물 때문에 발생할 수 있는 지연을 막기 위해 인프라 절차를 당기는 상황으로 보는 게 맞아.


4. 용인은 또 상황이 다름

용인 반도체 국가산단은 현재 꽤 빠르게 진행되고 있어.

9월 1일 LH 발표를 보면 10월에 1공구 부지조성공사 착공 예정이고, 보상 대상 사유지의 99%가 절차를 진행했어.

그리고 용인 국가산단에는 삼성전자 팹 6기 등이 들어갈 예정이야. (연합뉴스)

물론 용인도 물 문제가 없는 건 아니야.

정부는 기존에 추진해온 통합 용수 공급사업을 앞당기기로 했고, 목표 공급량이 하루 107만2천t이야.

사업비만 2조1,601억원, 2034년까지 진행되는 대형 인프라 사업이야. (연합뉴스)

그러니까 용인도

팹 건설 → 물 확보

가 아니라

팹 건설과 동시에 용수 인프라를 국가사업으로 병행

하는 구조라고 보면 돼.


5. 그런데 나는 여기서 물보다 더 신경 쓰이는 게 있어

전력.

ㅋㅋㅋ

우리가 앞에서 이야기했던 것과 그대로 연결돼.

호남권 반도체 4개 팹만 해도 정부 추산으로

전력 6.3GW + 물 65만t/일

이 필요해.

6.3GW면 대형 원전 약 4.5기의 설비용량에 해당해. (연합뉴스)

그리고 7월 보도를 보면 반도체 팹 하나가 최대 1.5GW 정도의 전력을 사용할 수 있다는 분석도 나왔어. (연합뉴스)

그래서 지금 상황을 그림으로 그리면 이거야.

반도체 메가프로젝트

→ 공장 부지
→ 용수
→ 초순수
→ 전력
→ 송전망
→ 도로
→ 폐수처리
→ 가스
→ 인력/주거
→ 협력업체

이게 전부 같이 들어와야 팹이 실제로 돌아감.


그리고 방금 나온 아주 최신 신호가 하나 있어

9월 21일 한국경제인협회가 정부에 용인 반도체클러스터의 도로·용수 확충을 요구했어.

특히 첫 번째 팹인 Y1이 내년 2월 클린룸 가동을 앞두고 있는데, 주 진입도로 공사가 가동 전에 끝나기 어려울 것으로 예상된다고 지적했어.

그리고 반도체 분야 정책 건의 21건 중에는 도로·용수뿐 아니라 전력 조달 여건 개선도 포함됐어. (연합뉴스)

이게 꽤 중요한 신호야.

기업 입장에서 보면

"공장 자체는 짓고 있는데 주변 인프라가 공장 속도를 못 따라오면 어떡하냐?"

라는 단계로 들어간 거야.


그래서 현재 상태를 한 줄로 정리하면

"반도체 메가프로젝트가 물 부족으로 멈췄다"는 것은 과장이고, "물·전력·도로 같은 기반시설이 실제 팹 건설 속도를 따라갈 수 있느냐가 이제 핵심 리스크가 됐다"가 현재 상황에 더 가깝다.

그리고 이건 네가 계속 이야기하던 AI → 반도체 → 전력 → 물 → 인프라라는 구조가 한국에서도 현실적인 문제가 되고 있다는 뜻이야.

특히 나는 물 문제가 오히려 하수 재이용수 같은 새로운 공급망을 만들어내는 계기가 되는지 볼 필요가 있다고 봐.

실제로 호남은 이미 하수 재이용수 20만t/일을 상시 공급원으로 넣는 방향으로 바꿨고, 용인은 대규모 통합용수 사업을 앞당기는 중이야. (연합뉴스)

그러니까 지금은 "물이 부족해서 반도체를 못 짓는다"가 아니라 "반도체를 짓기 위해 물 공급 체계 자체를 새로 만들어야 한다"는 단계라고 보는 게 훨씬 정확해.
